青豫特高压直流工程具备系统调试条件

来源:实事新闻头条 编辑:李丽 时间:2020-06-28

科技日报记者 张蕴 通讯员 董庆芳

26±800千伏青豫特高压直流工程站系统调试工作全部结束,标志着青豫特高压直流工程具备系统调试条件,为青豫特高压工程整体实现双极低端送电目标奠定了坚实基础。

青豫特高压直流工程具备系统调试条件

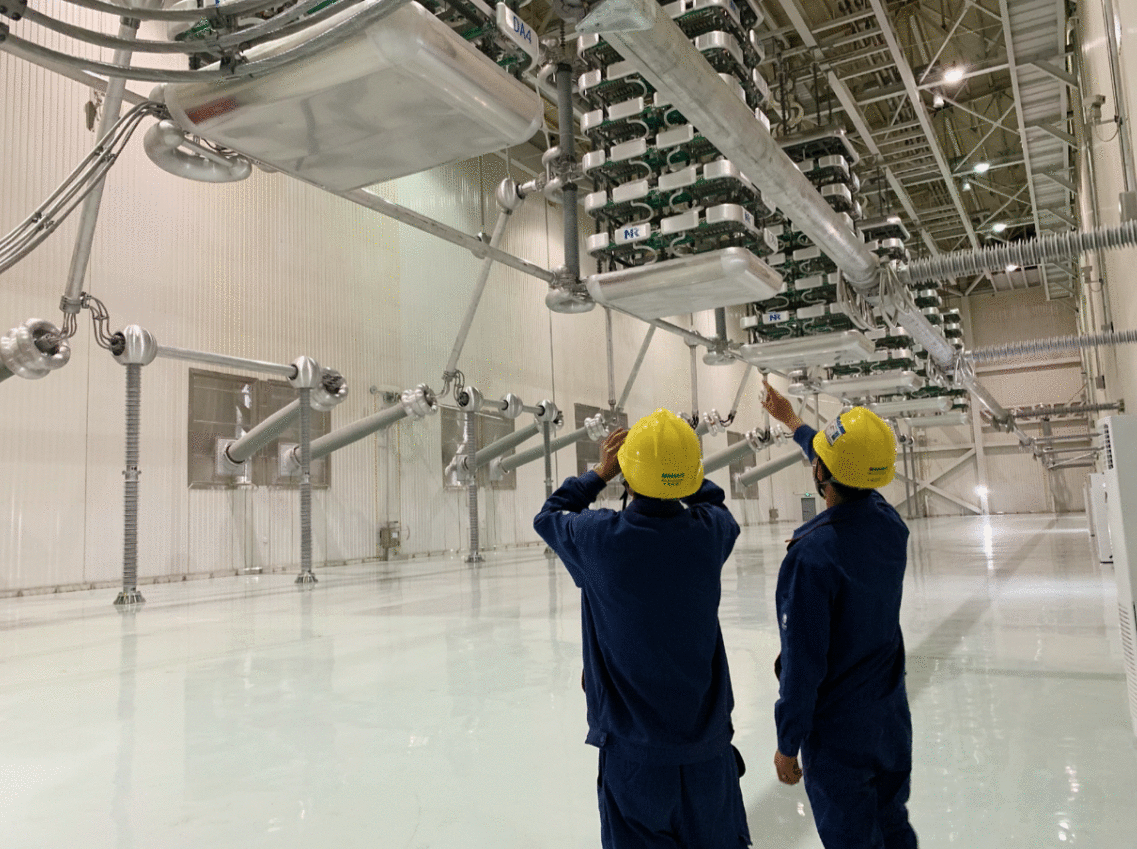

±800千伏青南换流站运维专业人员正对双极低端阀厅带电调试前进行检查。刘男

青南换流站是青豫特高压工程的起点,站址海拔2880米,是国内目前海拔最高的特高压换流站,在这条清洁能源外送通道中起着“汇集器”和“转换器”的作用。

据悉,工程2018年11月开工建设,截至目前,青南换流站的设备操作、状态检查等工作已全部完成,双极低端直流系统区域与施工区域的隔离已实施,已具备与对侧站双极低端系统调试条件。

青南换流站地处青海海南藏族自治州共和县塔拉滩上,茫茫荒滩、日照强烈,自然条件艰苦。3月中旬,国网青海检修公司组织由共产党员带队的精干队伍,赴现场在施工阶段提前介入开展设备验收工作。现场100多名验收人员坚守近100天,顺利完成站内双击低端设备验收工作。带电调试及投运期间,各专业人员24小时轮班值守,与业主和各相关单位密切配合,确保双极低端直流站系统带电调试成功。

青豫特高压直流工程具备系统调试条件

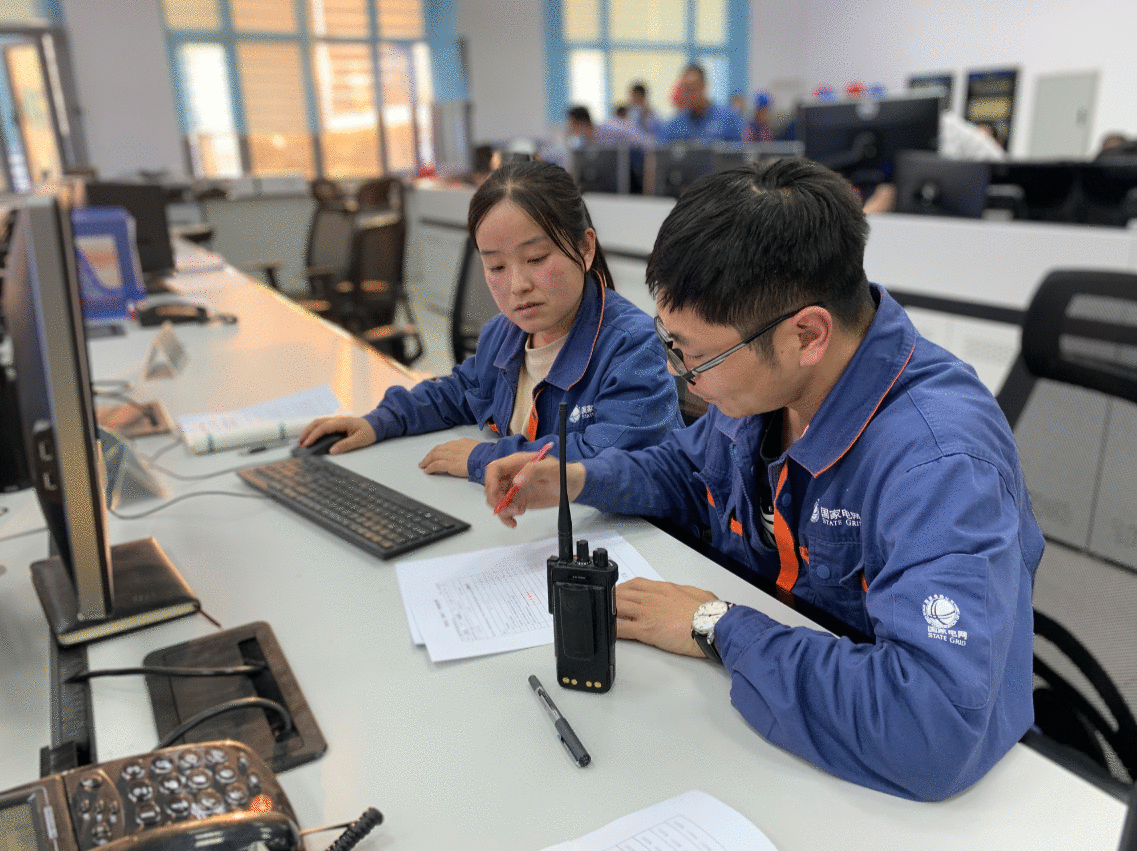

±800千伏青南换流站运维专业人员正对站内双极低端带电调试操作票进行审核。刘男

据了解,青海—河南青豫特高压直流工程将进行两个阶段的系统调试投运,本次是两端换流站双极低端直流系统端对端带电调试投运,预计今年11月底开展两端换流站双极高端直流系统端对端带电调试投运。青豫特高压工程投运后预计每年向华中地区输送电力400亿千瓦时,有力促进青海省能源资源优势转化为经济优势,解决华中地区用电缺口问题,对推动能源清洁低碳转型发展和促进节能减排具有重要意义。
