设为首页 - 加入收藏
您的当前位置:首页 > 科技 > 正文

安徽最大抽水蓄能电站进入全面投产倒计时

来源:实事新闻头条 编辑:李丽 时间:2020-12-21

科技日报记者 马爱平

12月20日,由中国能建葛洲坝机电公司承建的安徽绩溪抽水蓄能电站最后一台机组一次并网成功。并网后,机组振动、摆度、推导轴承温度正常,测量数值达标优良标准,具备移交条件。自此,安徽省最大抽水蓄能电站已进入全面投产倒计时。

安徽最大抽水蓄能电站进入全面投产倒计时

(主厂房发电机层全景)

该电站全面投产后,将主要服务华东电网的调峰、填谷、调频、调相、事故备等,对保障“皖电东送”,促进长三角地区能源设施互联互通具有重要意义。

安徽最大抽水蓄能电站进入全面投产倒计时

绩溪抽水蓄能电站共安装6台单机容量30万千瓦的抽水蓄能机组,总装机容量180万千瓦,超过目前安徽省已有、在建抽水蓄能电站装机容量总和。国家质量监督总站专家组曾一致评定,绩溪抽水蓄能电站机电安装工程目前的质量工艺在业内具备标杆引领作用。

安徽最大抽水蓄能电站进入全面投产倒计时

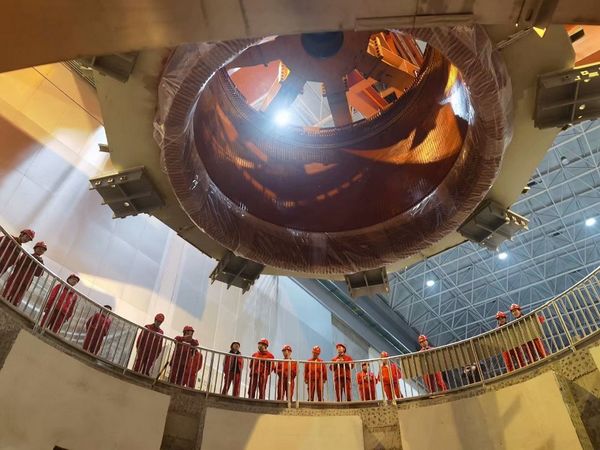

(定子吊装现场)

“工程二次工艺设计涵盖了土建工程、水力机械、发电机及附属设备、电气一次设备、电气二次设备等所有细部工艺,整个电站可以做到像宾馆一样。”项目经理罗楚翔介绍,绩溪抽水蓄能电站机电专业验收项共946个,土建专业验收项共282个,优良率皆在93%以上,其中机电专业单元工程优良率达98.90%。

安徽最大抽水蓄能电站进入全面投产倒计时

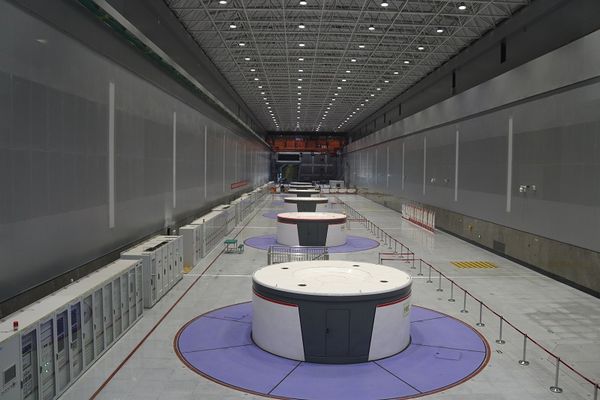

(水轮机层)

“绩溪抽水蓄能电站6台机组,是我国首次自主研制600米以上超高水头抽水蓄能机组。”国网新源安徽绩溪抽水蓄能有限公司总经理黄祖光说,绩溪抽水蓄能电站作为我国首次完全自主研发、设计、制造的650米超高水头、高转速、大容量可逆混流式抽水蓄能机组,安装工序相比常规电站更复杂,其中780Mpa级国产高强钢抽水蓄能电站蜗壳,8段整圈式转子磁轭叠装工艺均是在国内抽水蓄能电站机组安装过程中首次使用。

安徽最大抽水蓄能电站进入全面投产倒计时

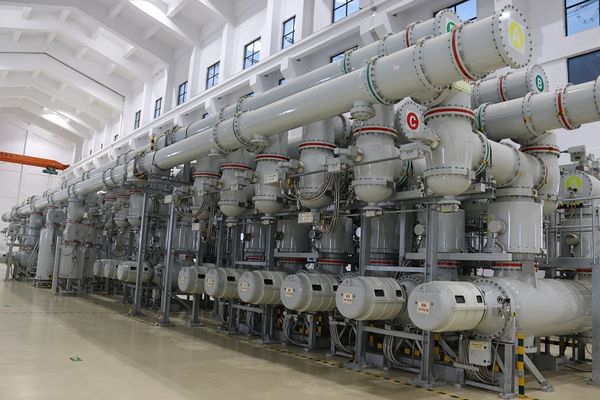

(地面GIS设备安装工艺)

自今年1月1日电站首台机组并网发电以来,面对疫情防控、复工复产和防洪度汛等多重挑战下,提前实现“5台机组投产发电、一台机组并网成功”目标,创下首台机组并网发电前厂房主体工程全部浇筑至发电机层;6台机组定子组装完成低于60天,转子组装完成低于50天,定子安装调整验收低于5天,转子吊装到盘车完成低于10天,定子下线完成50天,一年实现“五投一并”7项业界施工记录,被誉为“行业最快速度”。

安徽最大抽水蓄能电站进入全面投产倒计时

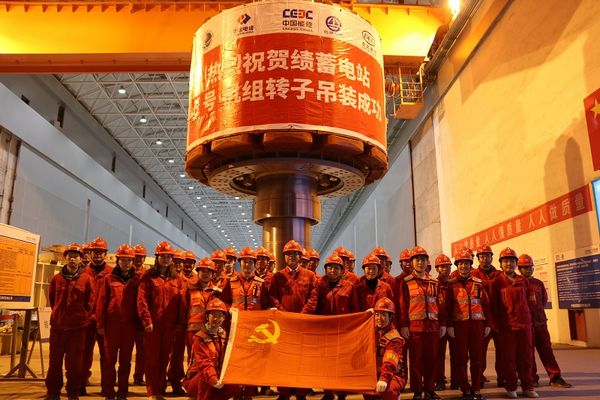

(6号机(末台)转子吊装成功)

本站内容收集于互联网,站务联系QQ :

Copyright © www.szworkshops.com 版权所有

Top
