北京冬奥会正式比赛首个临电工程送电

来源:实事新闻头条 编辑:李丽 时间:2021-06-22

科技日报记者 瞿剑

随着Power Room(动力室)最后一台低压柜合闸运行,作为北京2022年冬奥会主媒体中心的国家会议中心二期临电工程正式送电。这是第一个服务于冬奥会正式比赛的临电项目,也是国家电网首个对标国际奥委会标准,承建的大型高可靠临时微网供电系统。

北京冬奥会正式比赛首个临电工程送电

国网北京电力介绍,国家会议中心二期位于北京市朝阳区,是北京冬奥会8座主要非竞赛场馆之一,由IBC国际广播中心和MPC主新闻中心两个功能区构成。为了全面满足赛时媒体转播的供电需求,国网北京电力规划建设了110千伏国会变电站,与场馆方签订了电力建设与服务保障“一体化”合作协议,并落实“节俭办奥”原则,采用临电租赁服务的模式,为场馆提供临电方案设计建设、配电设备安装调试、赛时供电保障等服务。

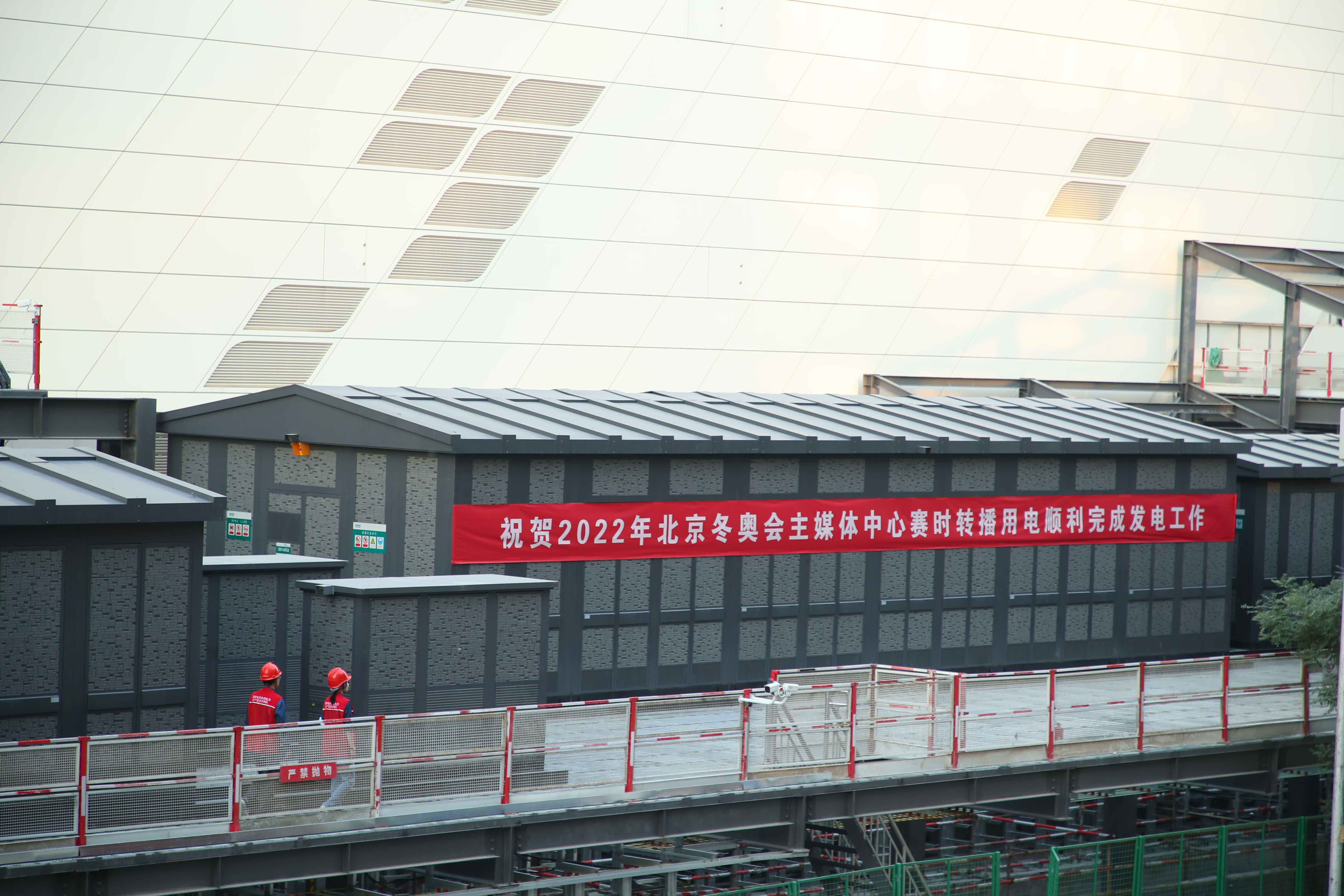

该临电工程总送电容量19200千伏安,较原计划提前10天实现送电,国网北京电力全面兑现了将于7月4日前向奥林匹克广播服务公司(OBS)交付的承诺。

工程由三路市电、柴发机群、箱变群、大型不间断电源(UPS)、自动转换开关电器 (ATS)及智能低压配网智能化构建,并全部纳入冬奥电力保障指挥平台统一监控。 

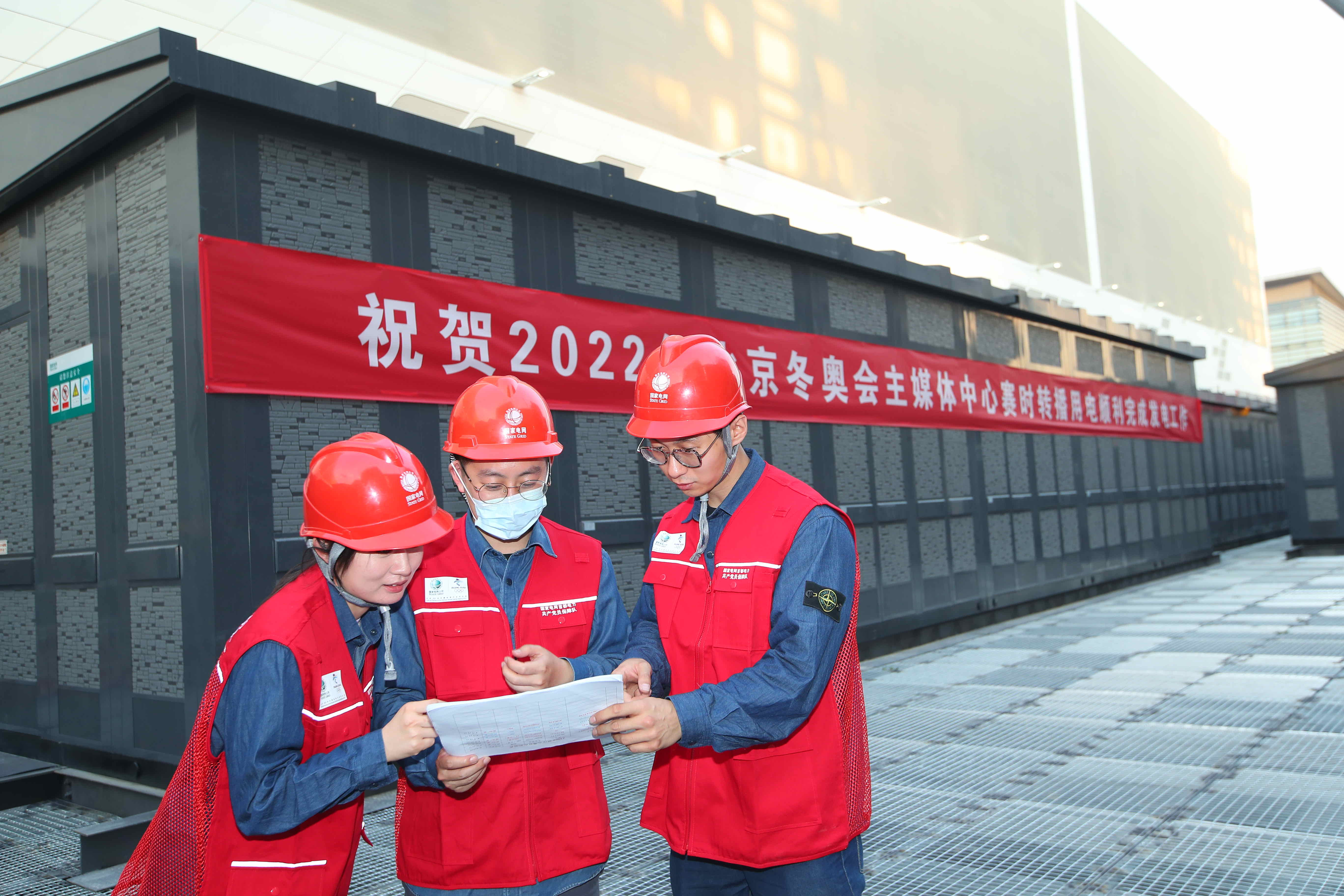

按照供电方案,要在场馆内建设开闭器3台、箱式总配1台、1600千伏安箱变6台,配置1200千瓦发电机16台。国网北京丰台供电公司作为建设方,抽调了各部门骨干力量组建柔性团队,实时跟踪场馆建设进度与赛事需求更新,保质量、抢工期,并联合运用多种先进技术手段实现后期运维保障安全可靠。

北京冬奥会正式比赛首个临电工程送电

该公司副经理简朝阳透露,为了解决后续巡视和测温测负荷等运行保障难题,建设全环节可视化监测系统,在电缆路由上安装16条测温光纤及95台摄像机,通过供电指挥系统,实时在线监测设备及电缆运行状态,第一时间处理异常报警信息。同时,开发研制了箱变低压开关与发电机并网控制保护模块,可实现7种不同场景下低压开关的有效控制,具备低温自持功能,即使在冬季零下20摄氏度,也能实现全智能自动投切运行,进一步提升场馆供电可靠性。 
